山西建邦通才360m²烧结机MEEP艾尼科静电除尘器维保项目
项目关键词
烧结机除尘、MEEP电除尘器、极板更换
备件快速交付、施工压缩周期、运行优化
01
项目背景

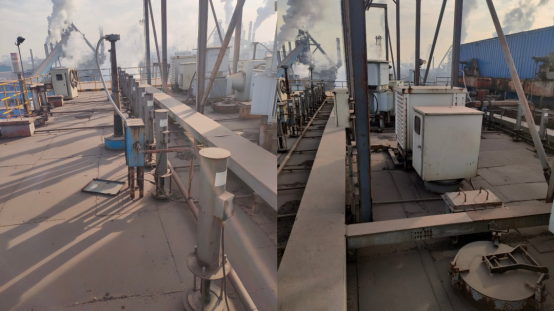

山西建邦集团360m²烧结机配套的MEEP(移动极板式静电除尘器)系统,由艾尼科环保于2011年承接EPC总承包,并于2012年一次性投运成功。设备运行十余年来始终保持稳定达标排放,为用户实现高效环保生产提供了可靠保障。2024年10月,我司对该设备进行回访评估,并于12月完成现场检查。
02
问题发现与技术响应

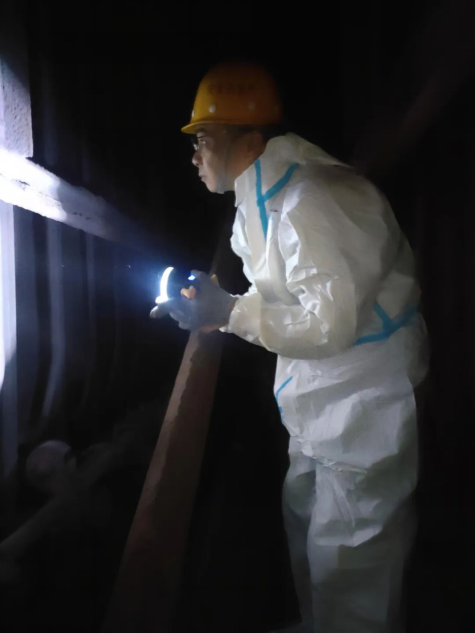

2024年12月17日,我司工程师抵达通才现场,与保全班组就除尘器运行状况进行了深入交流,并对1#、2#除尘器进行了细致检查。主要发现问题如下:

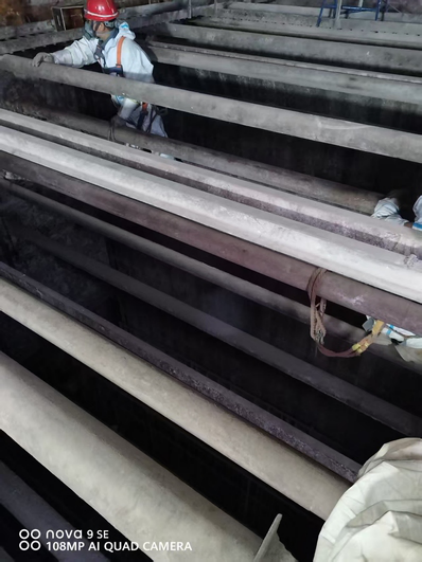

移动极板故障严重:1#除尘器三电场中,中间走道侧的第一组、第五组、第六组移动极板因卡涩无法正常工作,局部移动极板与阴极间距过近,导致升压受限;第八组则缺失4块移动极板,下部导向架部分变形已被割除。

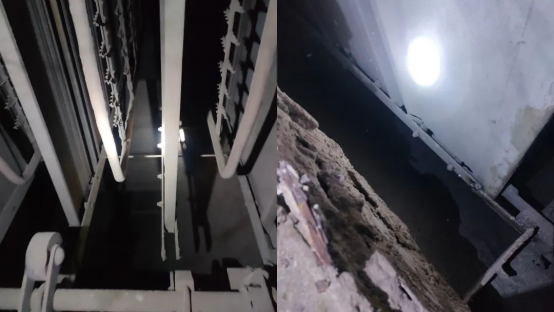

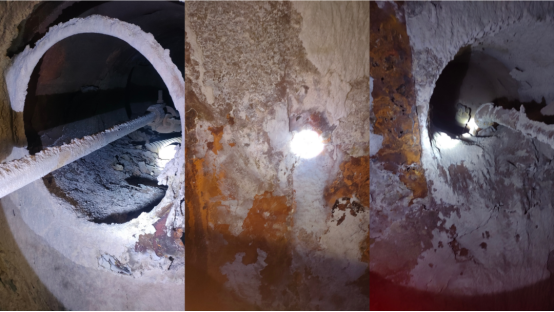

阴极振打系统失效:1#、2#除尘器阴极振打保温箱存在多处腐蚀与漏风,所有振打瓷轴已断裂,导致阴极振打功能完全丧失。
振打与传动系统老化:

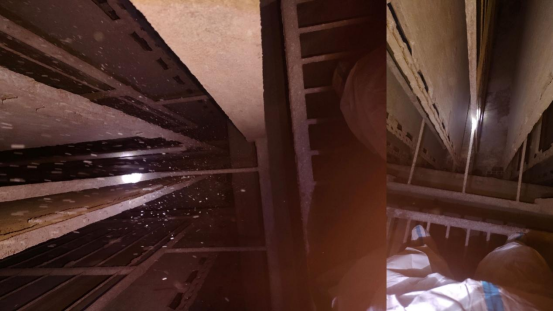

多个阳极振打器出现“冲顶”现象,顶盖已被顶开;
阳极振打夹板大面积断裂,部分极板下端锈蚀开裂,结构已无法支撑振打动作;外部传动链条松动,存在安全隐患。
针对检查结果,艾尼科环保迅速组织制定维修与备件更换方案,并同步提出设备运行巡检优化建议,协助用户提升后续运维稳定性。
03
执行亮点
通才公司原定于2025年3月7日启动烧结主线停机检修,计划停机20天。为保障项目进度,我司克服供货周期挑战,将常规2个月的备件交期压缩至30天内完成发货。
在施工阶段,我司项目、采购、生产多部门高效协同,确保备件准时送达并顺利进入安装流程。
为提升效率,我司与通才公司通力协作,将原定20天的安装周期压缩至12天。我司提前派出2名资深工程师进驻现场进行施工交底,并全程跟踪指导安装直至完工。同时,结合项目特点,我司工程师还对除尘系统运行期间的巡检要点进行了现场培训。
04
结果与反馈
2025年3月底,烧结主线按计划启动,静电除尘器顺利通烟气运行。用户反馈显示,设备运行状态良好,电除尘排放指标平稳,达到预期目标。项目再次印证了艾尼科在工业静电除尘器系统升级与运维保障方面的专业能力和执行效率。联系我们如果您的静电除尘器也亟待维护、改造,欢迎联系艾尼科 400-6355553,预约评估诊断。我们将为您带来更高效、更具性价比的维保方案!
